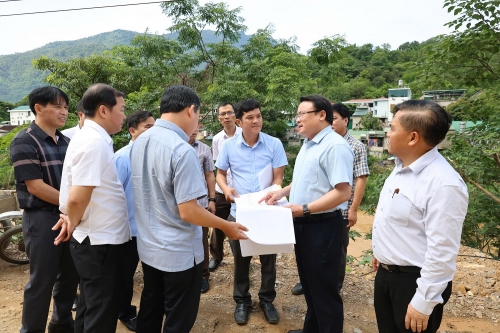

Phó Chủ tịch UBND tỉnh Phùng Thành Vinh và các thành viên đoàn công tác kiểm tra hiện trường dự án Công trình điện cho các bản, khu dân cư chưa có điện lưới Quốc gia trên địa bàn huyện Kỳ Sơn |
Dự án công trình điện cho các bản, khu dân cư chưa có điện lưới Quốc gia trên địa bàn huyện Kỳ Sơn có tổng mức đầu tư được phê duyệt 92,77 tỷ đồng. Hiện dự án thực hiện đạt khoảng 40% khối lượng; đã giải ngân được 15,74 tỷ đồng, đạt 16,97% kế hoạch.
Dự án này trải dài trên nhiều thôn, bản của các xã Mỹ Lý), Mường Típ, Tà Cạ… nên chủ đầu tư lo lắng trong điều kiện thời tiết thất thường, dẫn đến việc vận chuyển, tập kết vật liệu gặp nhiều khó khăn, làm chậm tiến độ thi công.
![]() |

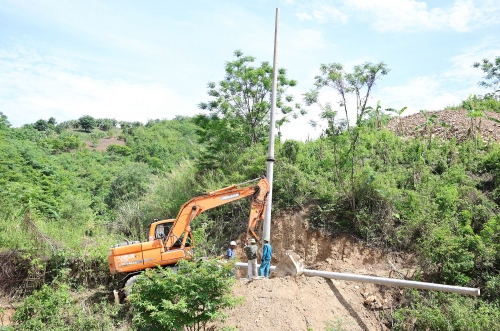

Hiện công nhân đang lắp đặt xà, tiếp địa các TBA Xốp Tụ (xã Mỹ Lý), TBA Vàng Phao, TBA Xốp Phe (xã Mường Típ), Tà Cạ 2. |
Qua báo cáo, chủ đầu tư cho biết những khó khăn, vướng mắc trong quá trình thực hiện từng hạng mục; đồng thời khẳng định quyết tâm thi công dự án, nỗ lực để kéo điện về phục vụ đời sống và phục vụ sản xuất cho người dân.
Cũng trong sáng nay, Phó Chủ tịch UBND tỉnh Phùng Thành Vinh và các thành viên đoàn công tác đã đi kiểm tra hiện trường dự án đường giao thông liên xã từ ngã ba cầu Khe Lội, xã Tà Cạ đến khối 4, thị trấn Mường Xén, huyện Kỳ Sơn.
![]() |

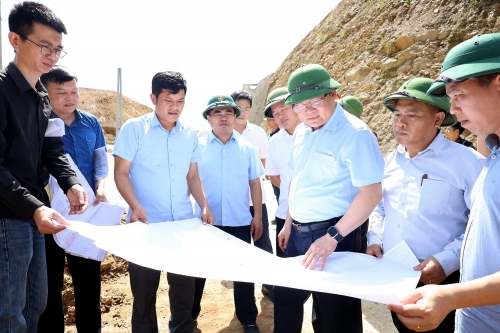

Phó Chủ tịch UBND tỉnh Phùng Thành Vinh và các thành viên đoàn công tác nghe chủ đầu tư báo cáo tiến độ thực hiện dự án đường giao thông liên xã từ ngã ba cầu Khe Lội, xã Tà Cạ đến khối 4, thị trấn Mường Xén, huyện Kỳ Sơn |
![]() |

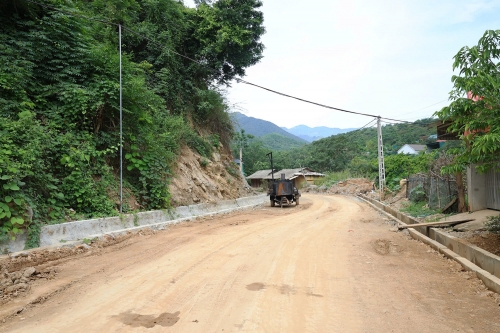

Dự án do UBND huyện Kỳ Sơn làm chủ đầu tư. Hiện dự án đã thực hiện được khoảng 80% kế hoạch |
Dự án đường giao thông liên xã từ Ngã ba cầu Khe Lội, xã Tà Cạ đến khối 4, thị trấn Mường Xén, huyện Kỳ Sơn với tổng mức đầu tư được phê duyệt là 35 tỷ đồng; Lũy kế kế hoạch được bố trí là 35 tỷ đồng, đã giải ngân được 21,015 tỷ đồng, đạt 60,04% kế hoạch.
![]() |
Phó Chủ tịch UBND tỉnh Phùng Thành Vinh trao đổi một số nội dung tại hiện trường thi công dự án |
Khối lượng thực hiện đến hết ngày 21/05/2025 đạt khoảng 80% khối lượng theo hợp đồng.
Theo chủ đầu tư, thời tiết từ đầu năm đến nay rất bất lợi, thường xuyên xảy ra mưa lớn kéo dài; cát xây dựng trên địa bàn khan hiếm không có đủ để sử dụng. Hiện còn khoảng 100m do vướng các hộ gia đình chưa giải phóng được mặt bằng, UBND huyện đang xin điều chỉnh dự án để bổ sung tiền giải phóng mặt bằng và dự kiến trong tháng 5/2025 sẽ hoàn thiện thủ tục.
![]() |

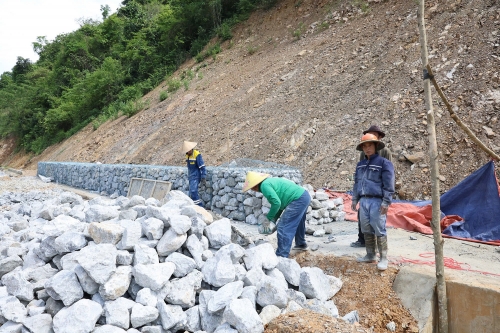

Tại điểm giao thông Tà Cạ - Hữu Kiệm đang được tiến hành kè rọ đá chống sạt lở với chiều dài 75m |
Qua kiểm tra và nghe báo cáo, Phó Chủ tịch UBND tỉnh Phùng Thành Vinh đánh giá, trong quá trình triển khai các dự án đã gặp nhiều khó khăn từ điều kiện thời tiết, nguyên vật liệu và nhân công; chủ đầu tư đã nỗ lực vượt qua khó khăn, cố gắng để thực hiện các dự án trên địa bàn huyện. Kết quả đạt được khá tích cực tuy nhiên cần đẩy nhanh tiến độ thi công đáp ứng yêu cầu tiến độ đề ra.
![]() |
Quang cảnh buổi làm việc với UBND huyện Kỳ Sơn về tiến độ các công trình, dự án trên địa bàn huyện |
![]() |
Chủ tịch UBND huyện Kỳ Sơn Nguyễn Viết Hùng báo cáo tiến độ thực hiện các dự án |
Để kịp tiến độ dự án đã đề ra, Phó Chủ tịch UBND tỉnh Phùng Thành Vinh giao UBND huyện Kỳ Sơn tập trung chỉ đạo hai công trình này và các công trình trên địa bàn, chuẩn bị tốt nhân lực, vật lực để bám nắm, có kế hoạch cụ thể từng giai đoạn để đẩy nhanh tiến độ. Nếu không thể giải ngân hết vốn thì cần báo cáo lên UBND tỉnh.
![]() |
Phó Chủ tịch UBND tỉnh Phùng Thành Vinh phát biểu |
Về chất lượng công trình, cần lưu ý chất lượng đầu vào nguyên vật liệu đảm bảo quy cách, tiêu chuẩn và cần thẩm định chất lượng của các nguyên vật liệu. Cần quan tâm công tác vệ sinh môi trường, thi công đến đâu cần làm sạch mặt bằng đến đó để đảm bảo an toàn giao thông, mỹ quan và đời sống người dân. Về hồ sơ, cần chuyển giao hồ sơ để quyết toán và lưu hồ sơ, rà lại hoàn tất các hồ sơ đảm bảo đầy đủ trước khi thu hồi dấu khi kết thúc hoạt động chính quyền cấp huyện, thực hiện chính quyền 2 cấp.
Để giải quyết khó khăn về nguyên vật liệu trên địa bàn, Phó Chủ tịch UBND tỉnh yêu cầu huyện chủ động, phối hợp với Sở Nông nghiệp và Môi trường tổ chức khảo sát một số điểm mỏ trên địa bàn huyện và vùng lân cận để nhằm giảm chi phí vận chuyển, đủ nguyên vật liệu phục vụ thi công công trình trước mắt và lâu dài.
Các Sở, ban, ngành chủ động nắm bắt các vướng mắc, khó khăn để kịp thời tháo gỡ; trong đó, Sở Nông nghiệp & Môi trường hướng dẫn huyện hướng tìm mỏ cát, đá; Sở Xây dựng trực tiếp hướng dẫn huyện khi thực hiện công tác bàn giao, có điểm dừng kỹ thuật; Sở Tài chính thẩm định sớm, phân bổ nguồn vốn cho dự án đường và điện khi có sự thay đổi về tổng mức đầu tư...
