Nghệ An ra 'tối hậu thư' cho dự án khu công nghiệp VSIP gần 4.000 tỷ đồng

Dự án khu công nghiệp VSIP Nghệ An có tổng diện tích 500ha, đưuọc chấp thuận chủ trương đầu tư vào tháng 2/2023.

Để đảm bảo tiến độ thực hiện dự án Đầu tư xây dựng và kinh doanh hạ tầng Khu công nghiệp (KCN) Thọ Lộc (KCN VSIP II), UBND tỉnh Nghệ An yêu cầu chủ đầu tư cùng các đơn vị liên quan tập trung giải quyết khó khăn, sớm triển khai và đưa dự án vào hoạt động.

Dự án KCN Thọ Lộc, do Công ty TNHH VSIP Nghệ An làm chủ đầu tư, được Thủ tướng Chính phủ chấp thuận chủ trương vào tháng 2/2023. Dự án có diện tích tổng cộng 500ha, trong đó giai đoạn 1 là 300,2ha và giai đoạn 2 là 199,8ha, với tổng mức đầu tư hơn 3.826 tỷ đồng.

Tính đến thời điểm hiện tại, Nghệ An đã giải phóng mặt bằng được 374,75/500ha và đã chi trả tiền bồi thường cho 345,35ha. Các bước quan trọng như báo cáo nghiên cứu khả thi đầu tư xây dựng đã được Bộ Xây dựng thẩm định, hồ sơ thiết kế PCCC đã được Cục PCCC-CHCN Bộ Công an cấp giấy chứng nhận thẩm duyệt, và Ban Quản lý Khu kinh tế Đông Nam cấp Giấy phép xây dựng đợt 1.

Mới đây, Phó Chủ tịch UBND tỉnh Nghệ An, ông Bùi Thanh An, đã giao nhiệm vụ cho các đơn vị liên quan nhằm sớm triển khai dự án.

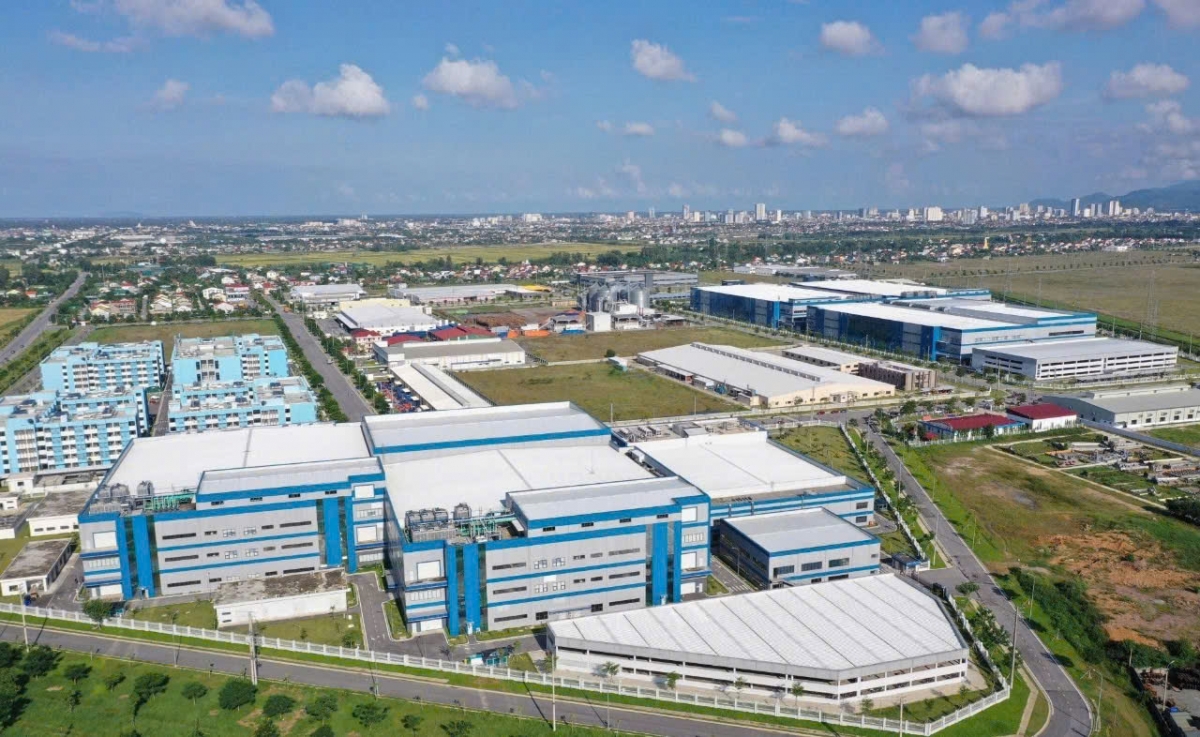

 KCN VSIP Nghệ An


Theo chỉ đạo, UBND huyện Diễn Châu được giao hoàn thiện các hồ sơ, thủ tục về bồi thường giải phóng mặt bằng với diện tích còn lại trước ngày 31/10/2024. Riêng đối với 45 hộ dân tại xã Diễn Thọ chưa hoàn thành đăng ký kiểm kê, việc kiểm kê phải hoàn tất trước ngày 20/9/2024.

Công ty TNHH Thủy Lợi Bắc, đơn vị bị ảnh hưởng bởi dự án, được yêu cầu khẩn trương thực hiện các thủ tục cần thiết để thanh lý và tháo dỡ tài sản trên tuyến kênh thủy lợi bị ảnh hưởng trước ngày 15/10/2024.

Về phần đất nhà máy gạch Tuynel, UBND huyện Diễn Châu và Sở Tài nguyên và Môi trường sẽ thu hồi đất đã cho thuê khai thác khoáng sản, hoàn tất thủ tục trước ngày 30/9/2024 và bàn giao toàn bộ mặt bằng nhà máy trước ngày 25/9/2024.

Đối với dự án Hệ thống thoát nước KCN VSIP Thọ Lộc, UBND huyện Diễn Châu được giao tiếp tục hoàn thiện các hồ sơ, thủ tục bồi thường giải phóng mặt bằng và bàn giao cho Ban Quản lý Khu kinh tế Đông Nam trước ngày 31/10/2024.

Ngoài ra, các mỏ đất san lấp tại xã Diễn Lợi phải hoàn thiện hồ sơ điều chỉnh quy hoạch sử dụng đất, trình các cơ quan thẩm quyền thẩm định và phê duyệt, đồng thời hoàn tất và phát hành hồ sơ mời đấu giá quyền khai thác khoáng sản trước ngày 30/9/2024.

Thông báo cũng nêu rõ, Công ty TNHH VSIP Nghệ An cần khẩn trương hoàn tất các thủ tục pháp lý, tiếp tục công tác bồi thường giải phóng mặt bằng, đầu tư xây dựng và đưa dự án vào hoạt động sản xuất kinh doanh theo quy định pháp luật hiện hành.

Tác giả: Thảo Đan
