Lãnh đạo tỉnh thăm, tặng quà, động viên cán bộ, kỹ sư, công nhân trên công trường dự án đường dây 500kV mạch 3 qua địa bàn tỉnh
- 19:48 31-07-2024
- In ra
- Đóng cửa sổ này

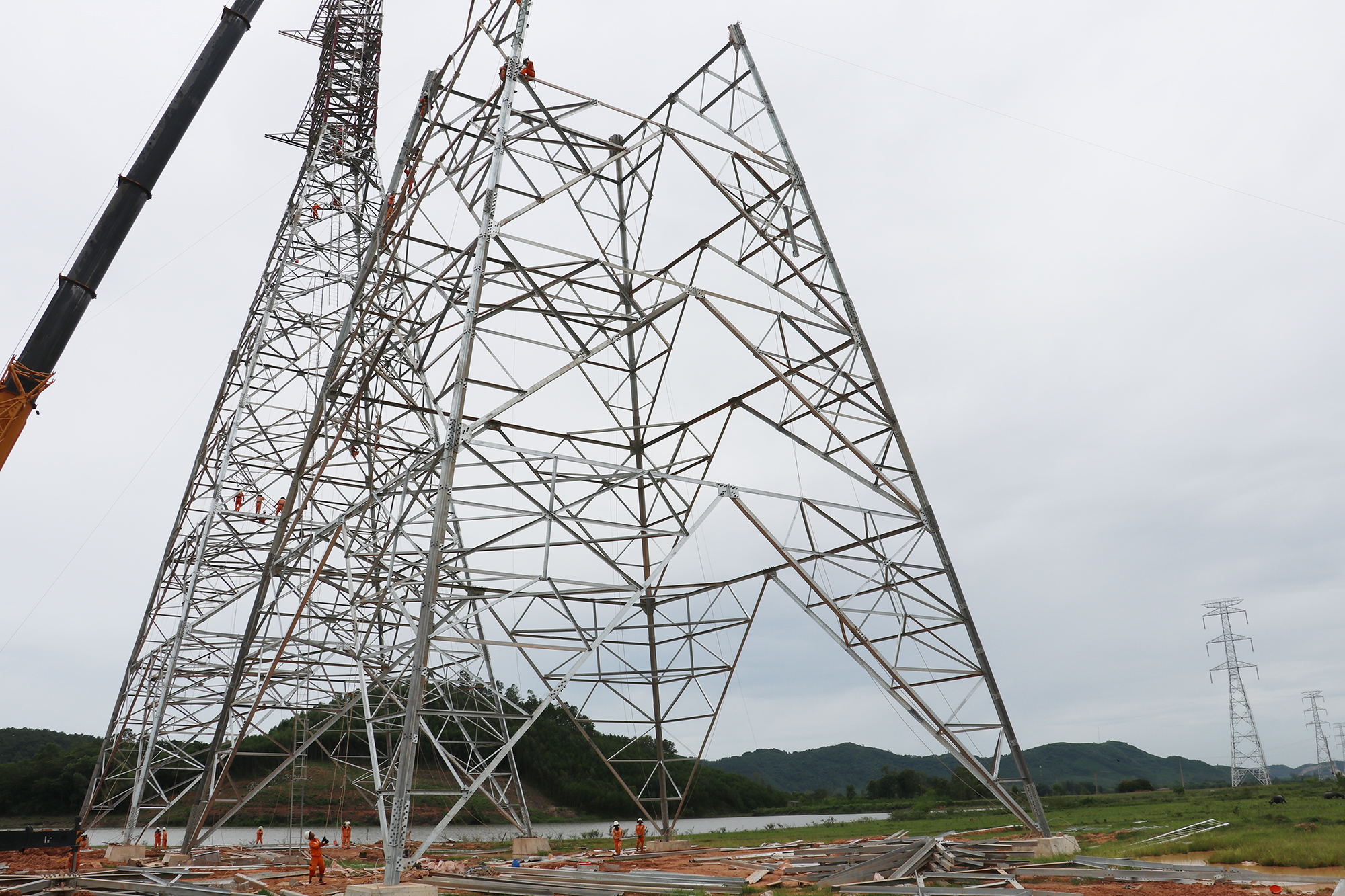

Tại vị trí cột số 460 đã lắp dựng cơ bản hình thành cột, đang lắp thanh giằng chống xoắn, siết bu lông, hoàn thiện cột, dự kiến xong trước ngày 05/8/2024 |

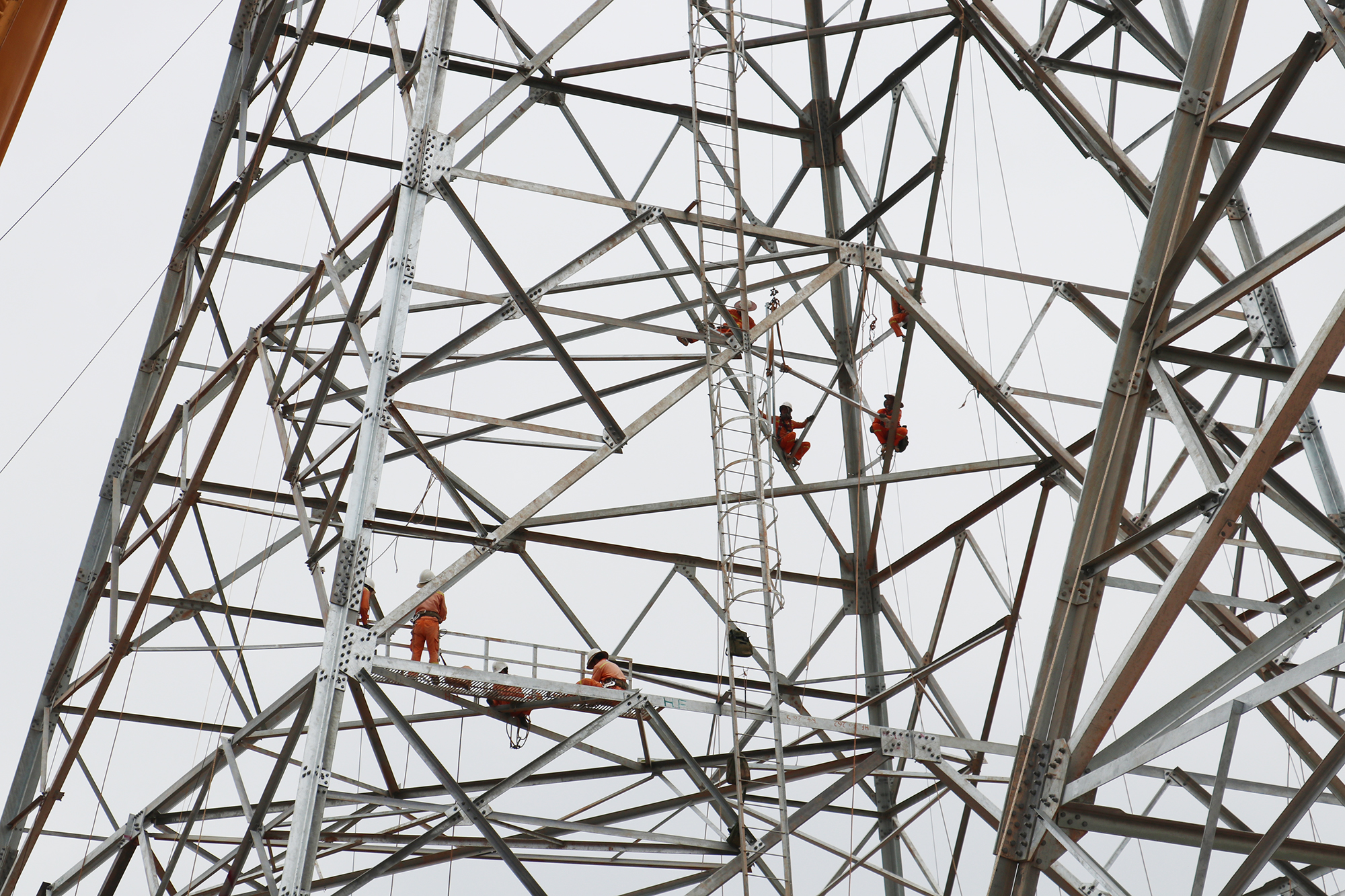

Cán bộ, kỹ sư, công nhân, người lao động tích cực thi công “vượt nắng, thắng mưa” để hoàn thành công trình |
Tại địa điểm thi công vị trí cột số 460, kiểm tra công tác lắp dựng cột và kiểm tra tình hình kéo dây tại vị trí khoảng néo 453- 455 trên địa bàn xã Ngọc Sơn, huyện Quỳnh Lưu, các đồng chí lãnh đạo tỉnh đã chia sẻ những khó khăn mà cán bộ, kỹ sư, công nhân, người lao động gặp phải trong quá trình thi công, như phải làm việc trên cao, thời tiết khắc nghiệt, diễn biến thất thường, lúc nắng gắt, lúc mưa rào...

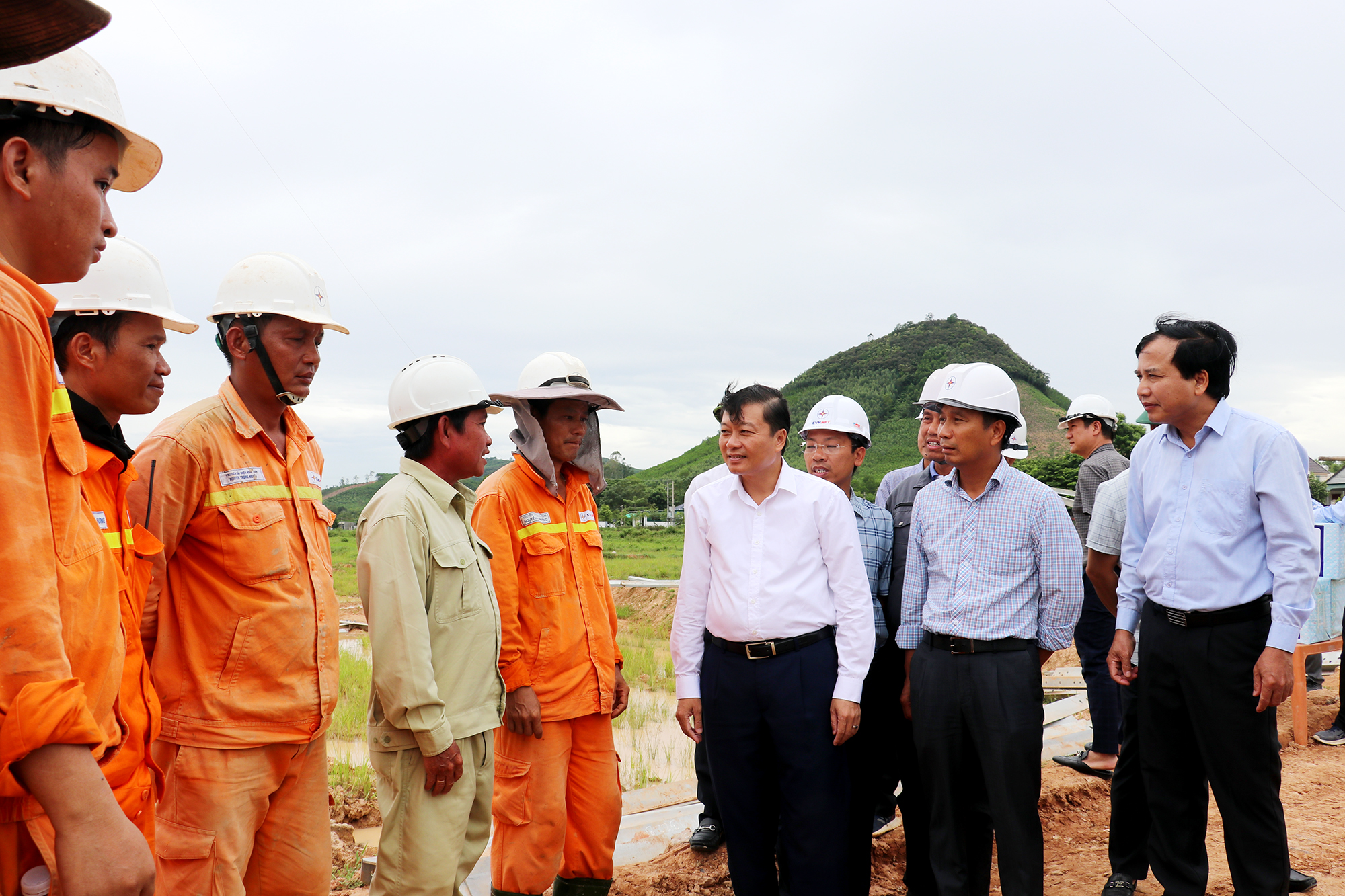

Các đồng chí lãnh đạo tỉnh thăm hỏi, động viên cán bộ, công nhân đang thi công trên công trường tại xã Ngọc Sơn, huyện Quỳnh Lưu |
Các đồng chí lãnh đạo tỉnh tặng quà cán bộ, kỹ sư, công nhân đang thi công tại vị trí cột số 460, xã Ngọc Sơn, huyện Quỳnh Lưu |
Trực tiếp tặng quà động viên công nhân, người lao động đang thi công trên công trường, Phó Chủ tịch Thường trực UBND tỉnh Lê Hồng Vinh ghi nhận và đánh giá cao sự nỗ lực bám sát kế hoạch đề ra của nhà thầu và các công nhân.
Hiện các kỹ sư, công nhân đang thi công kéo dây tại khoảng néo 453-455 trên địa bàn xã Ngọc Sơn, huyện Quỳnh Lưu. Khoảng néo này có chiều dài tuyến 907m, đã rải xong 12/24 sợi dây dẫn, căng 8/24 sợi dây dẫn. Dự kiến sẽ xong trước ngày 06/8/2024. |
Trong thời gian tới, Phó Chủ tịch Thường trực UBND tỉnh Lê Hồng Vinh đề nghị đơn vị thi công bố trí đủ các nguồn lực đẩy nhanh tiến độ thi công, phấn đấu hoàn thành dự án theo đúng tiến độ mà Thủ tướng Chính phủ yêu cầu; đồng thời, trong quá trình thi công, cần đặc biệt chú trọng công tác an toàn về con người và thiết bị.
Dự án đường dây 500kV mạch 3 đoạn qua địa bàn tỉnh Nghệ An có tổng chiều dài khoảng 99,99 km với 202 vị trí móng cột, 88 khoảng néo. Bao gồm 2 dự án thành phần là Đường dây 500kV Quảng Trạch - Quỳnh Lưu dài khoảng 82,33 km, 168 vị trí móng cột và Đường dây 500kV Quỳnh Lưu - Thanh Hóa dài khoảng 17,5 km, 34 vị trí móng cột. Đây là dự án trọng điểm, cấp bách, có vai trò đặc biệt quan trọng đối với an ninh năng lượng Quốc gia. Theo báo cáo của Sở Công thương, đến ngày 31/7, đối với phần thi công móng và dựng cột hiện nay đã hoàn thành đúc móng 202/202 vị trí. Phần cột đã dựng xong 175 vị trí cột; đang dựng 27 vị trí cột. Công tác dựng cột được triển khai với thời gian khoảng 7-8 tấn/1 ngày đối với dựng bằng thủ công và 10-12 tấn/1 ngày đối với dựng bằng cẩu (khối lượng cột từ 50 tấn đến 430 tấn). Cơ bản trên tuyến chủ yếu dựng cột bằng thủ công kết hợp máy. Đối với phần kéo dây, dự án Quảng Trạch - Quỳnh Lưu đang thi công kéo dây 19 khoảng néo, đã thi công kéo dây xong 10 khoảng néo. Dự án Quỳnh Lưu – Thanh Hóa đang thi công kéo dây 5 khoảng néo, đã kéo dây xong 1 khoảng néo. |
Tác giả: Phan Quỳnh
Nguồn tin: nghean.gov.vn
